加药装置管路试水:打压、查漏和冲洗

加药装置管路试水要按“冲洗、打压查漏、带泵试水”三步走,全程用清水,确认不漏、不堵、阀门动作正常后才能进药。这一环在施工方案里经常只有一句“试压合格”,但现场返工最多的也是它:接头渗漏、焊渣卡单向阀、试压水没排干。这篇写给施工队、监理和调试工程师,只讲管路安装完成之后到投药之前这一段。基础、就位和配管的完整流程可以看PAC一体化加药装置安装。
试水前要准备什么
管路装完不等于能试水。先对照图纸核一遍:支架是否都固定了,管路是否承受最高压力等级,阀门开关位置是否清楚。PVC、UPVC胶粘接头要等胶水完全固化,时间按胶水说明,赶工期提前打压,接头最容易被顶开。
**压力等级低于试验压力的设备要先隔离。**计量泵泵头、压力表、脉动阻尼器、在线仪表和注射阀,一般用阀门隔开或拆下用堵头代替,试完再装。很多人忘了阻尼器,试压时把气囊顶坏还不知道。
试验压力和稳压时间按设计文件和相应施工验收规范取值,通常高于系统工作压力。方案里写清楚数值和依据,别现场临时定。
先冲洗,再打压
顺序别反。管路连接前应清除内部毛刺、锐边和残渣,这是新道茨 NEWDOSE 机械泵说明书里明确要求的。冲洗时从药箱出口往加药点方向走,冲洗水从末端的排放口排走,不要冲进泵头。
冲洗看什么?出水清澈、没有碎屑就行。不锈钢管有焊渣,塑料管有切割留下的碎屑,这些东西进了泵就卡阀球。Y型过滤器的滤网冲洗完拆下来清一次,往往能倒出一把杂物。
加药装置管路试水:注水排气和升压
试水用手动或电动试压泵,从低点注水,高点开排气阀。等高点出水连续、没有气泡,再关排气阀。气没排净就升压,压力表读数会忽上忽下,查漏也不准。
升压要分级、慢慢来。升到一部分先停下看一圈,没问题再往上,到试验压力后稳压,按规定时间观察压力表有没有下降。接着降到工作压力,逐个检查接头。
有些现场图省事,直接关死出口用计量泵自己打压。不建议这样做:计量泵是容积泵,出口憋死压力会一直往上冲,靠安全阀兜底风险很大,也测不准压力。
查漏重点看哪里

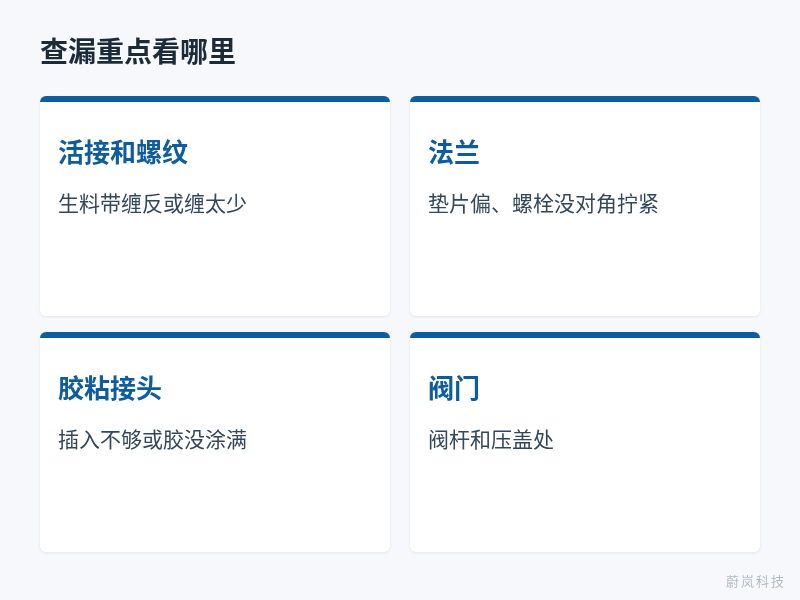

漏点多集中在这几类地方:

图 1:管路试水先冲洗再打压,冲洗水从末端排放口排走,不要冲进泵头。
- 活接和螺纹接头,生料带缠反方向或缠太少;
- 法兰,垫片偏了或螺栓没对角均匀拧紧;
- 胶粘接头,插入深度不够或胶没涂满;
- 阀门阀杆和压盖处。
发现漏点要先泄压、排水,再处理,严禁带压拧接头或拆法兰。处理完重新升压,从头再试一遍,不要只补测漏点那一段。
带泵试水和标定
管路试压合格,把泵头、阻尼器、仪表装回去,药箱里装清水,让计量泵打水运行。这一步看的是系统:背压阀能不能稳住压力,安全阀设定值是否合理,注射阀是否通畅,泵在额定冲程下流量是否正常。用校正柱或量筒标一次流量,记录下来,后面投药时对比,就知道药液黏度对流量的影响有多大。启动调试的详细步骤见电磁隔膜计量泵安装调试。
试完水最容易忽略的一步:排空和吹干
试水结束要把管路里的水放干净,低点排放,必要时用压缩空气吹扫。冬天室外管路不排空会冻裂。
更要命的是浓硫酸这类介质。浓硫酸遇水会大量放热,稀释后的酸对碳钢管腐蚀反而更快,所以这类管路试水后必须吹干,或者在方案里改用其他试压介质,具体按设计要求执行。次氯酸钠、PAC管路残留一点水问题不大,但最好也排空再进药。
试水记录怎么写进施工方案
加药装置安装施工方案里,试水部分至少要有:试验压力和依据、稳压时间、参与人员、隔离了哪些设备、漏点及处理情况、冲洗结论、带泵试水的流量记录。这些记录后面验收用得上,出了问题也能倒查。
结论
加药装置管路试水的顺序是:隔离低压设备、冲洗、注水排气、分级升压稳压、降压查漏、带泵试水、排空吹干。试验压力按设计和规范取值,带压不碰接头,浓硫酸管路试完必须吹干。附件位置不清楚的,可以对照计量泵安装示意图解读,背压阀、安全阀等配件见加药配件产品页,成套设备见加药装置产品页。把系统压力、介质和管材发给我们,联系选型帮您核对试水方案。
常见问题
加药装置管路试水能不能用药液直接试?
不能。第一次一定用清水,漏出来的是水不伤人,也不会腐蚀设备。
试压时计量泵要不要接在系统里?
一般要隔离或拆下。泵头和阻尼器承压有限,试压压力可能超过它们的额定值。
稳压时压力慢慢降是漏了吗?
先看是不是气没排净或水温变化。排除这两点还在降,就要逐个接头找漏点。
冲洗水能冲进泵头吗?
最好不要。碎屑会卡在阀球和阀座之间,冲洗时把泵隔开,冲干净再接。
加药装置管路试水多久做一次?
新装和大修改管后各做一次。日常运行不用重复,但换过接头的那一段要单独试。
